1. Hợp đồng

1.1 Tạo mới hợp đồng

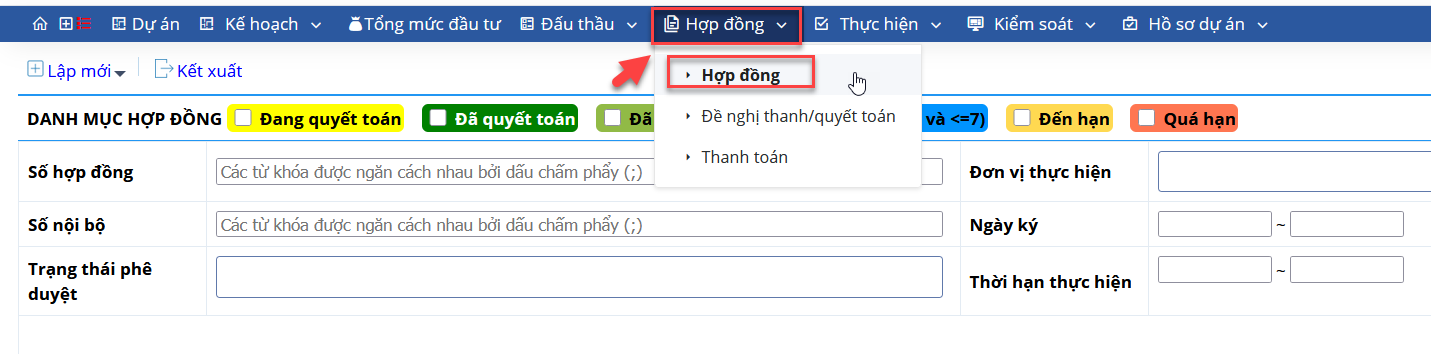

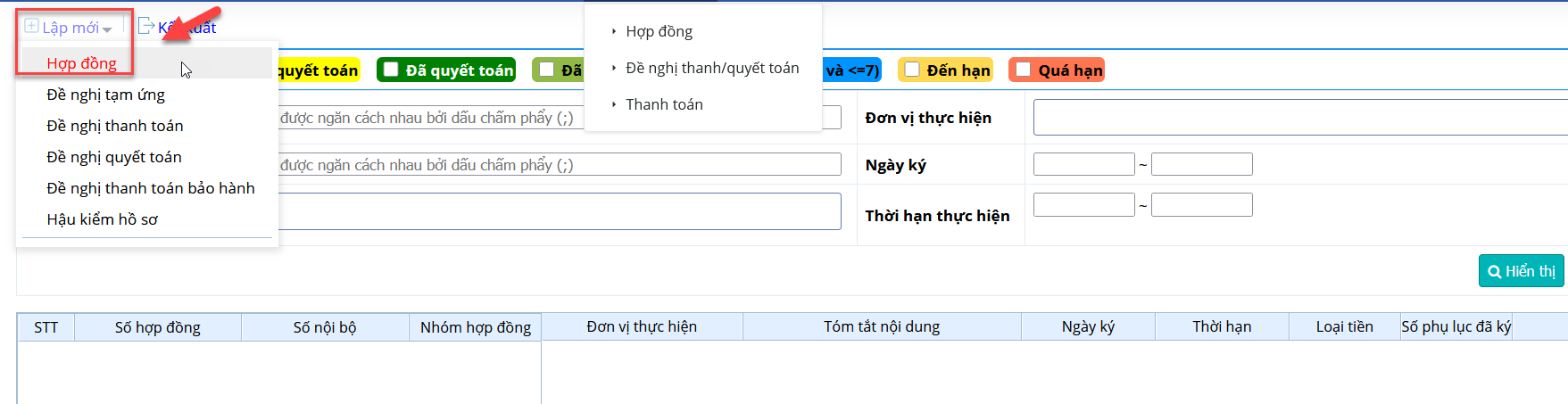

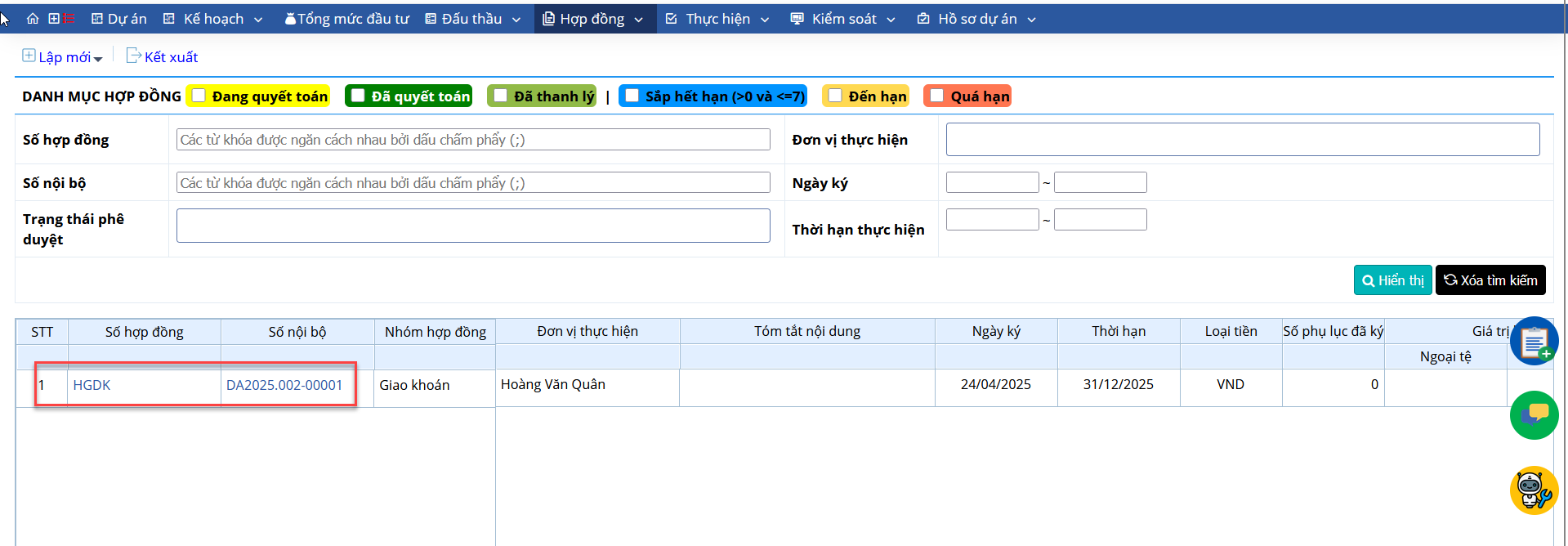

ớc 1: Mở 1 dự án > chọn chức năng "Hp đồng" > "Hợp đồng"

ớc 2: Chọn "Lập mới" > "Hợp đồng"

ớc 3: Nhập thông tin hợp đồng > Bấm  (Lưu)

ớc 4: Nhập hạng mục hợp đồng

Cách 1: Nhập thủ công

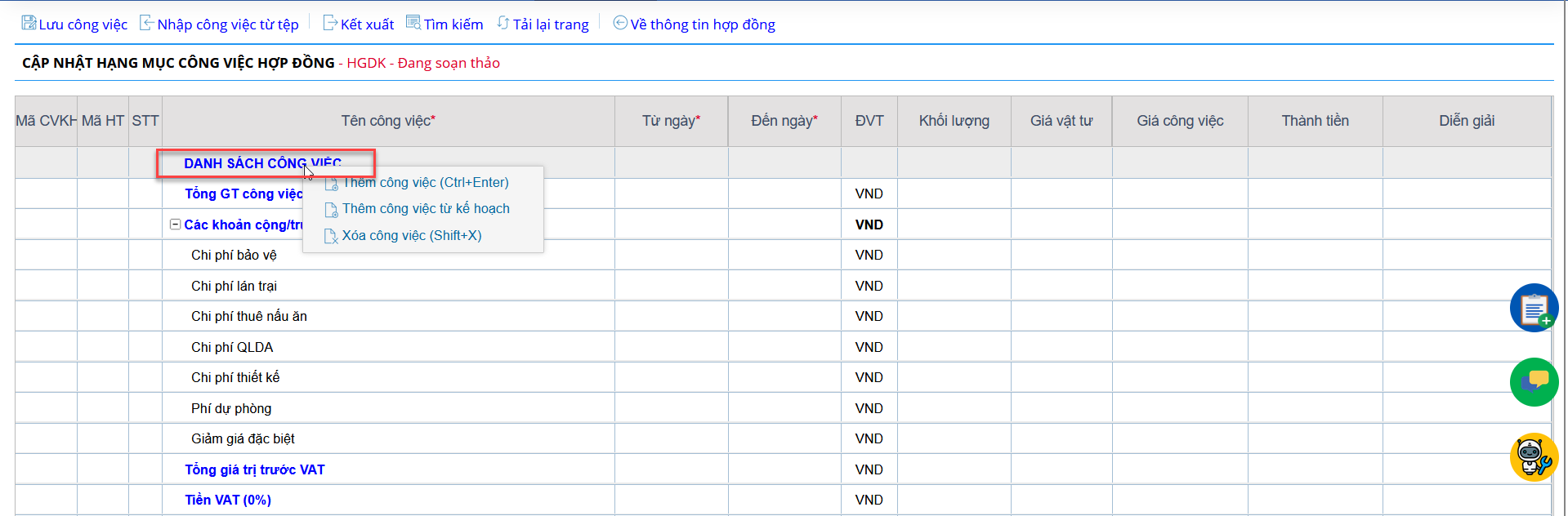

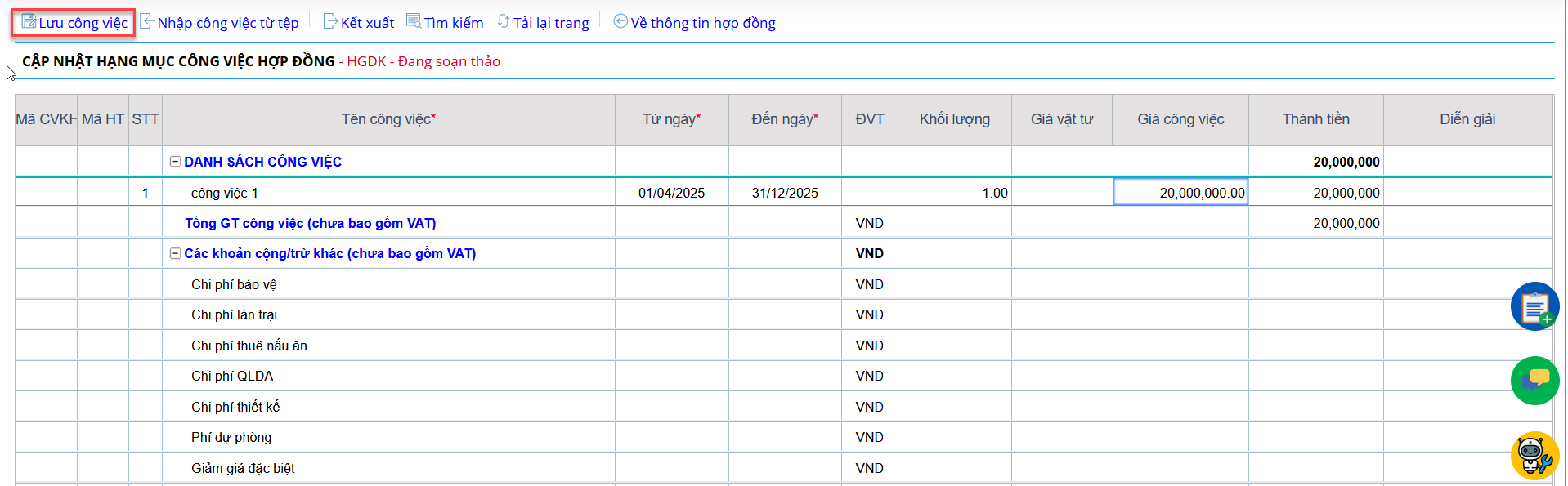

- Chuột phải vào dòng Danh sách công việc > chọn Thêm công việc

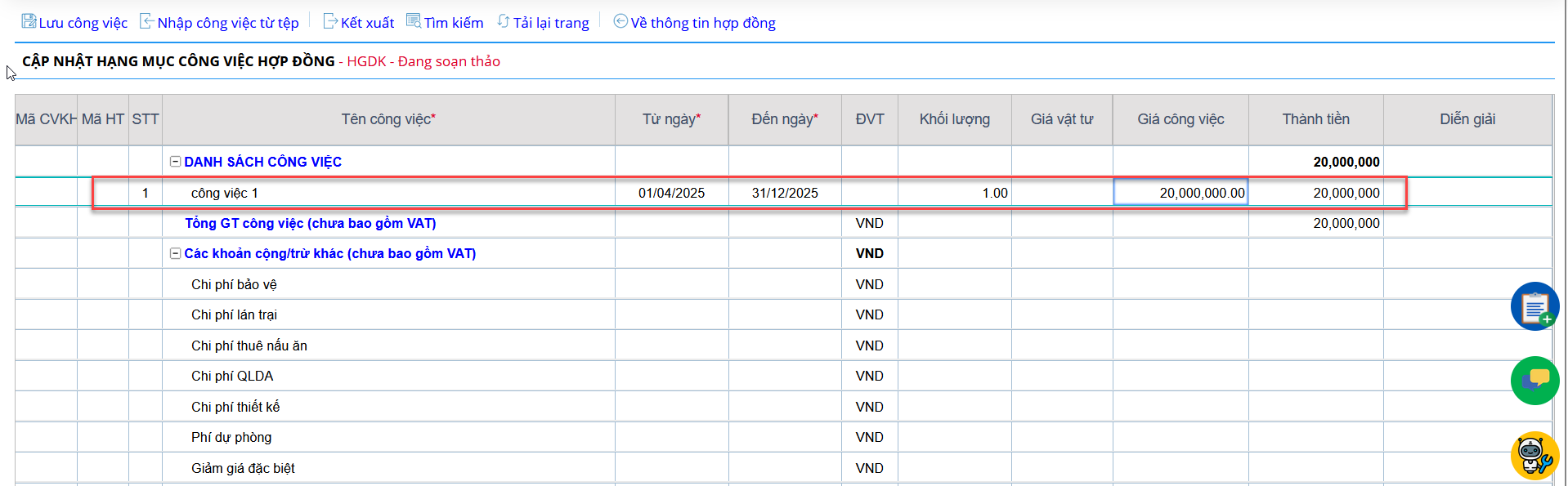

- Nhập nội dung công việc, khối lưng và đơn giá

- Bấm "Lưu công việc"

Cách 2: Import

- Chọn "Nhập từ tệp"

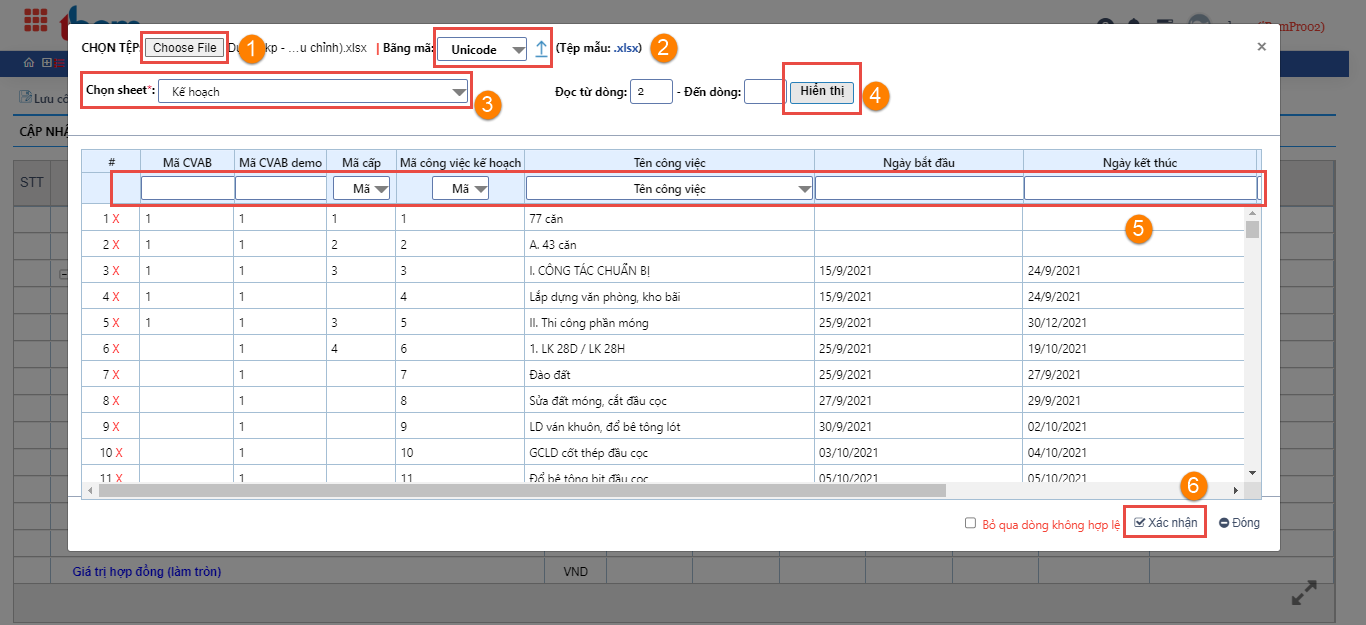

- Tại cửa sổ pop-up hiển thị:

+ Bấm choose file > chọn tệp cần import > chọn bảng mã và bấm (tải lên)

+ Chọn sheet cần import > bấm hiển thị

+ Chọn các trưng thông tin tương ứng cần import > bấm xác nhận

- Bấm "Lưu công việc"

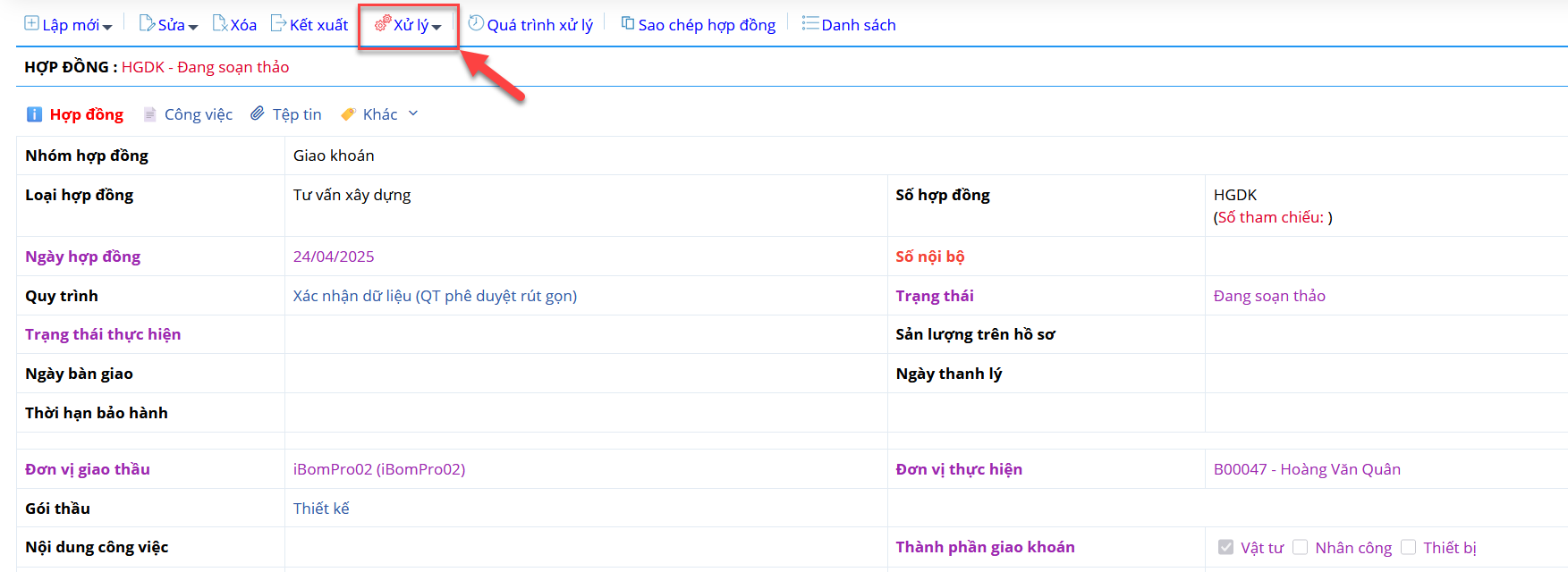

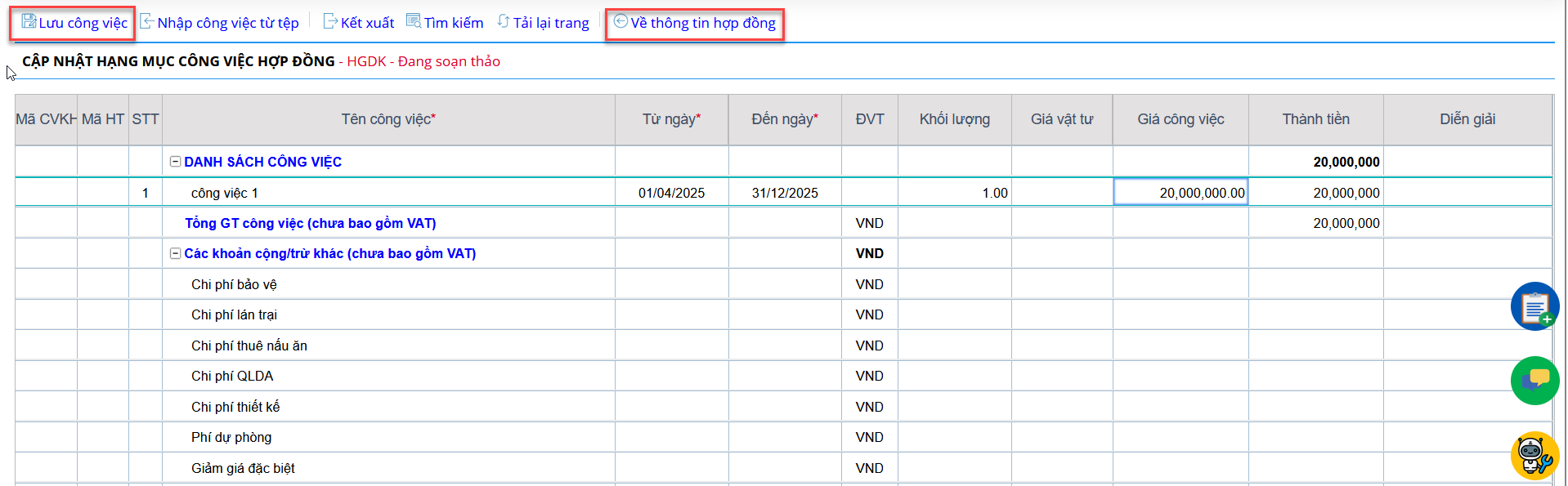

ớc 5: Chọn "Về thông tin hợp đồng" > Kiểm tra lại thông tin rồi chọn biểu tượng (Xử lý) để xử lý hợp đồng theo quy trình của doanh nghiệp, sau khi được duyệt thì hợp đồng mới có hiệu lực

2. Phân bổ nguồn vốn

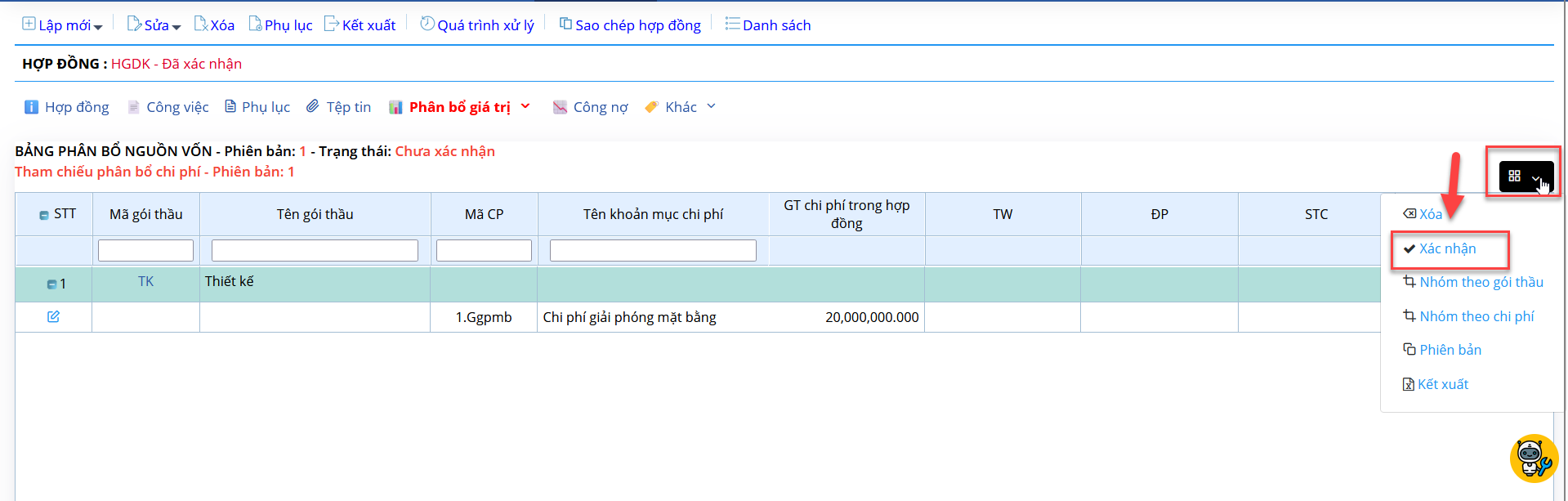

ớc 1: Mở 1 dự án > chọn chức năng "Hp đồng" > "Hợp đồng" > chọn 1 hợp đng đã được duyệt cần phân bổ nguồn vốn > chọn t "Phân bổ" > "Nguồn vốn"

ớc 2: Cập nhật lại giá trị nguồn vốn nếu có

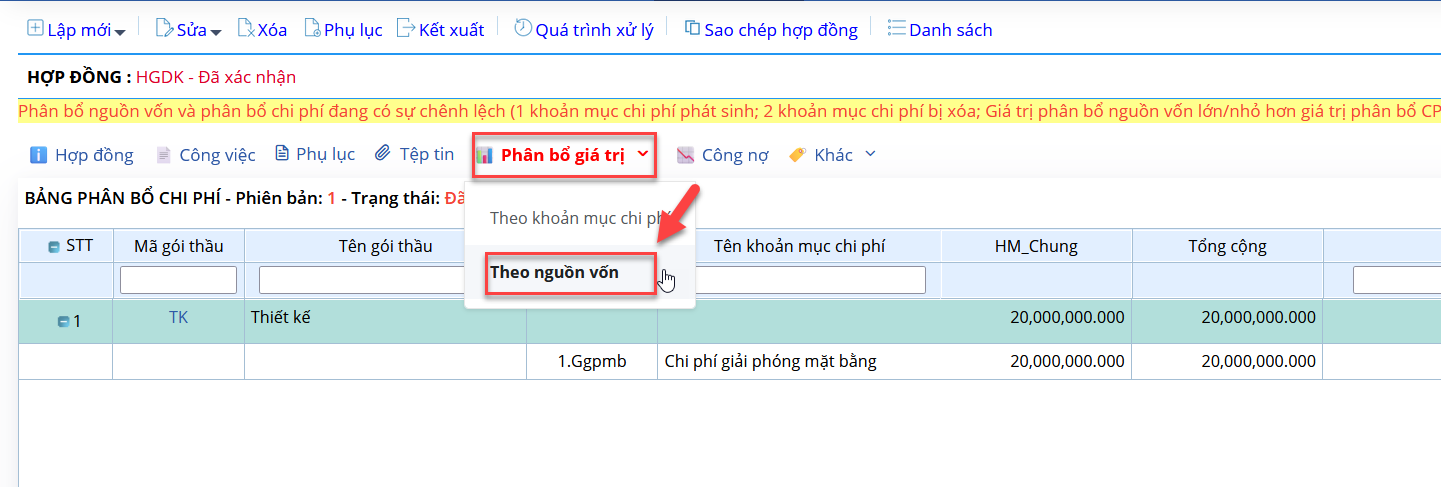

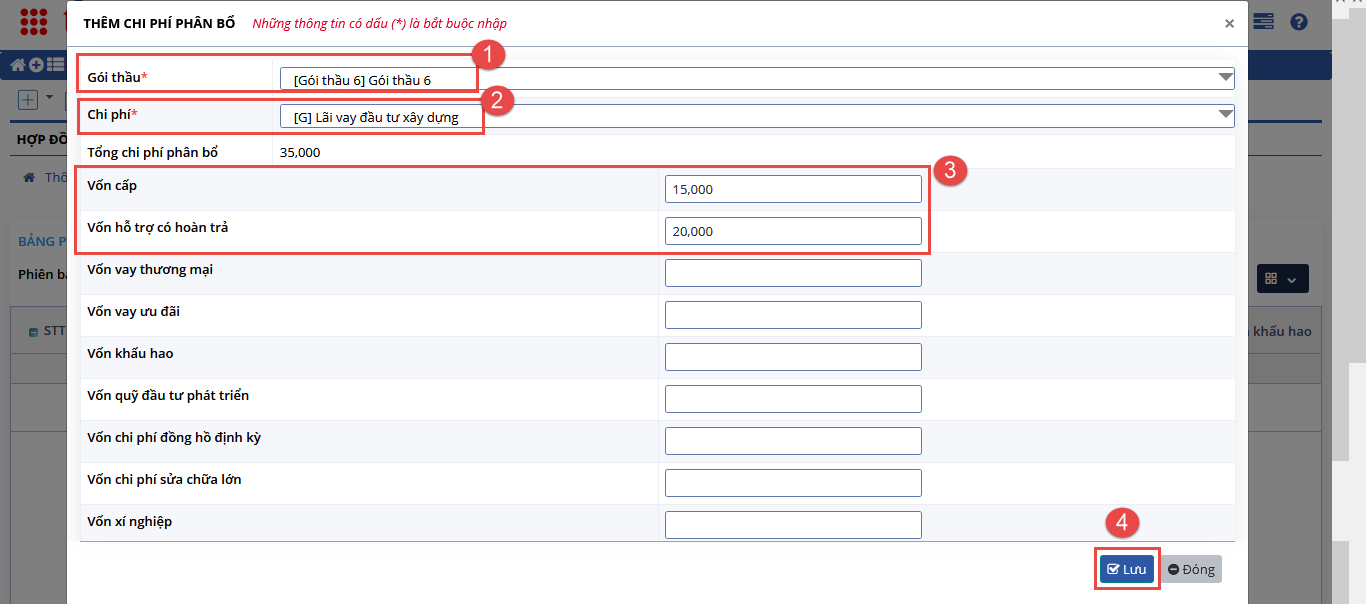

ớc 3: Nhập thông tin nguồn vốn phân bổ:

- Gói thầu: chọn gói thầu phân bổ nguồn vốn, trường hợp chưa xác đnh được gói thầu > chọn "Gói thầu chưa xác định"

- Chi phí: chọn chi phí phân bổ nguồn vốn

- Nguồn vốn: Nhập giá trị cho các nguồn vốn tương ứng

ớc 4: Bấm "Lưu"

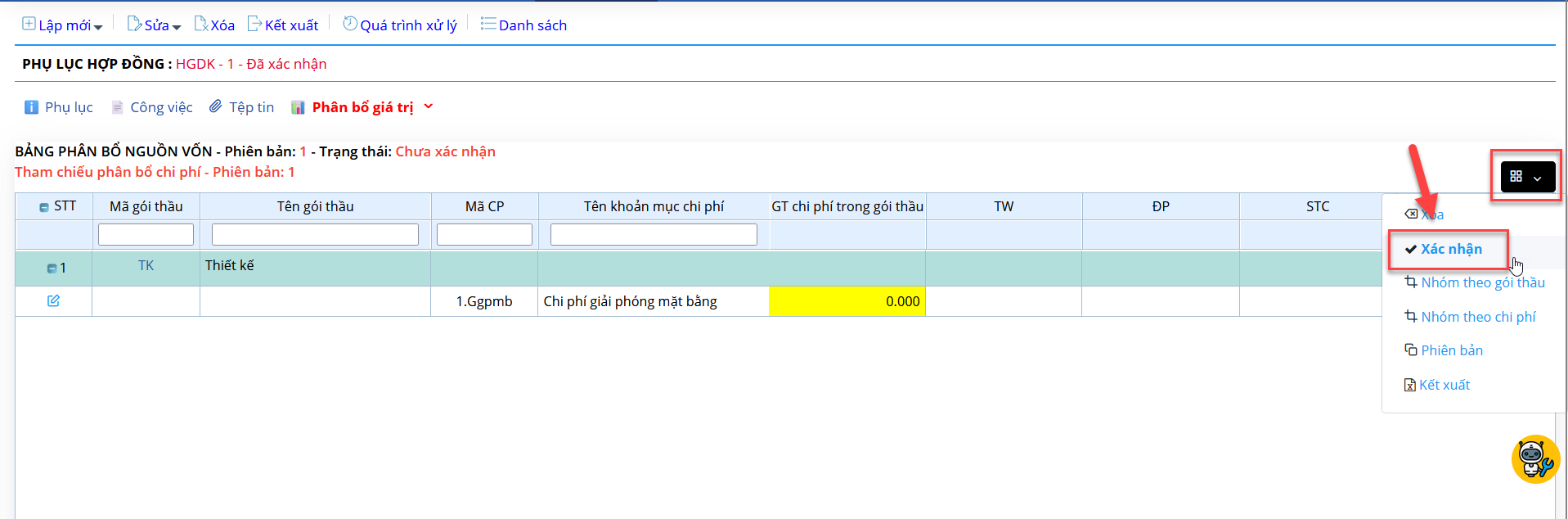

ớc 5: Bấm "Xác nhận" để hoàn thành

3. Phân bổ chi phí

ớc 1: Mở 1 dự án > chọn chức năng "Hp đồng" > "Hợp đồng" > chọn 1 hợp đng đã được duyệt cần phân bổ chi phí > chọn t "Phân bổ" > "Chi phí"

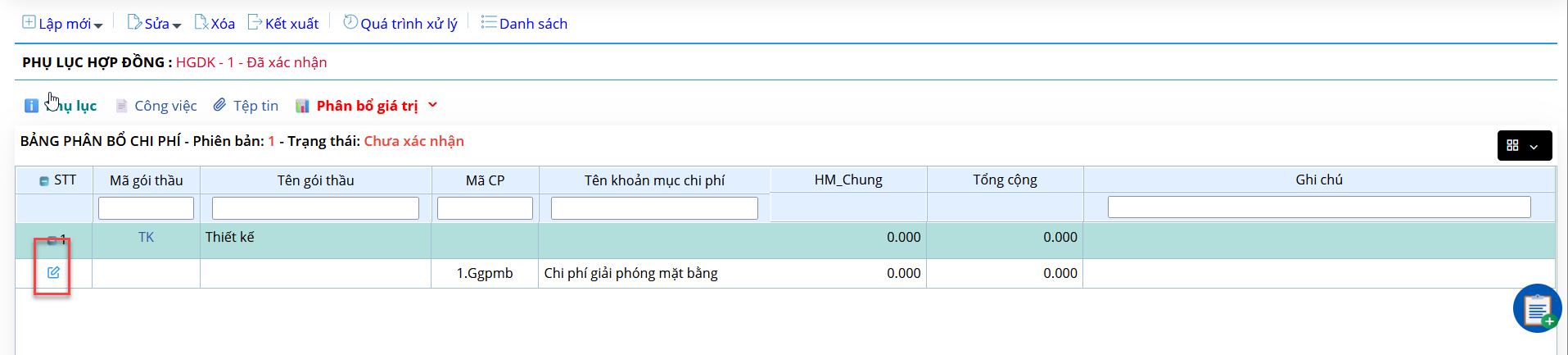

ớc 2: hệ thống view ra danh sách khoản mục theo gói thầu

ớc 3: Sau khi phân bổ xong giá trị cho các gói thầu > Bấm "Xác nhận" hoàn thành bảng phân bổ

4. Chỉnh sửa hợp đồng

ớc 1: Mở 1 dự án > chọn chức năng "Hp đồng" > "Hợp đồng"

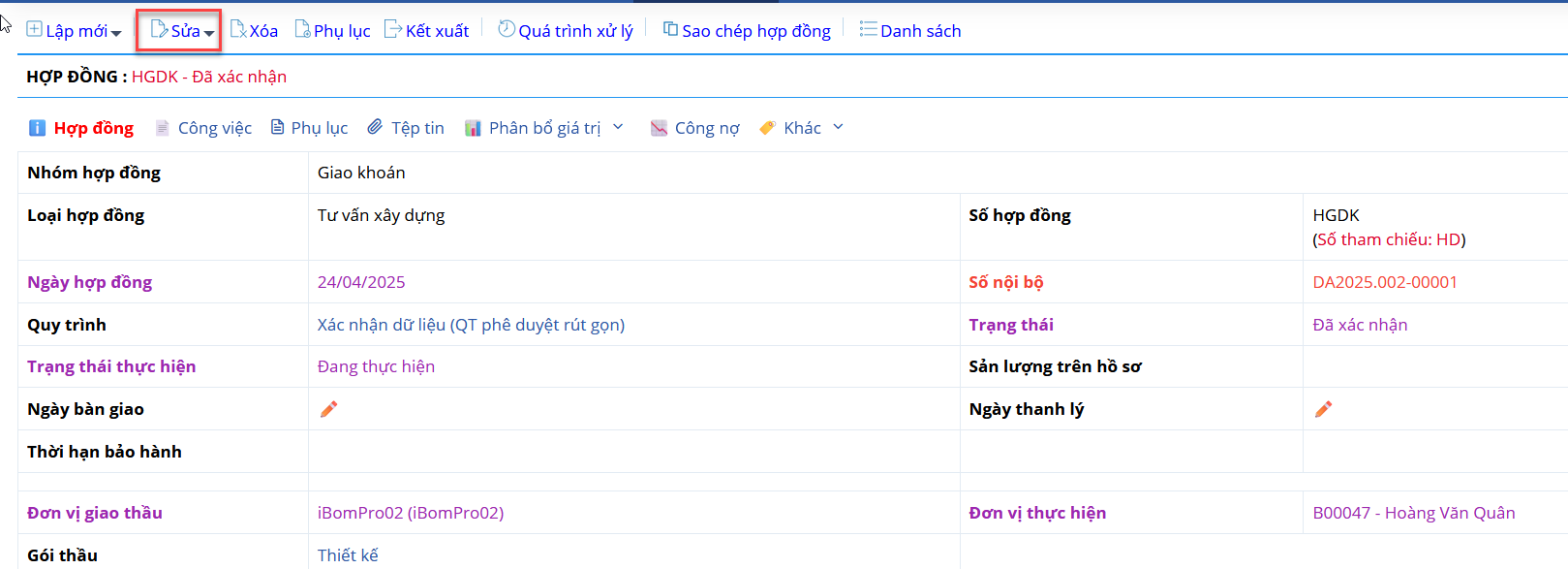

ớc 2: Chọn hợp đồng cần sửa

ớc 3: Bấm sửa > chọn sửa phần "thông tin" hoặc sửa "hạng mục công việc"

5. Xóa hợp đồng

ớc 1: Mở 1 dự án > chọn chức năng "Hp đồng" > "Hợp đồng"

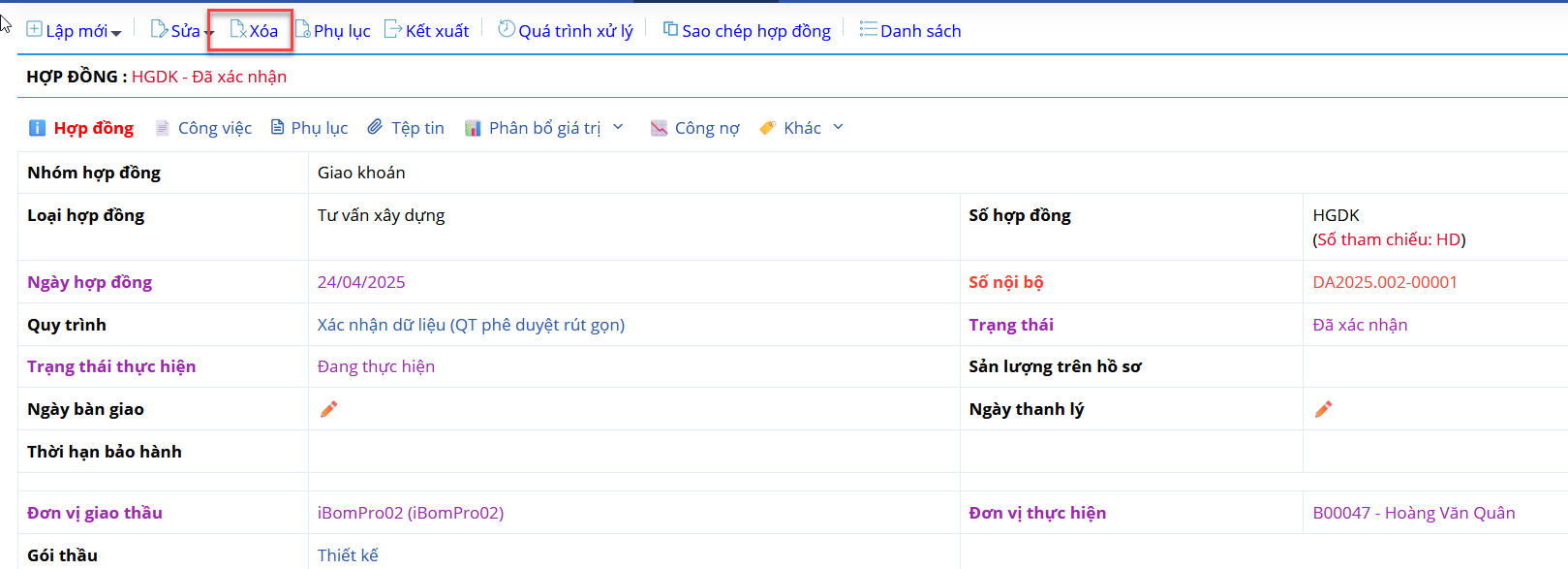

ớc 2: Chọn hợp đồng cần xóa

ớc 3: Chọn "Xóa" > chọn "đồng ý" tại pop-up thông báo hiển thị

Lưu ý: Nếu Hợp đng đã có Phụ lục hoặc Hồ sơ thanh quyết toán tham chiếu đến thì khi xóa hệ thống sẽ hiển thị cảnh báo không cho xóa. Nếu muốn xóa Hợp đồng thì buộc phải xóa Phụ lục/Hồ sơ thanh quyết toán trưc, sau đó thực hiện xóa hợp đồng

2. Quản lý phụ lục hợp đồng

2.1. Tạo mới phụ lục hợp đồng

ớc 1: Mở 1 dự án > chọn chức năng "Hp đồng" > "Hợp đồng"

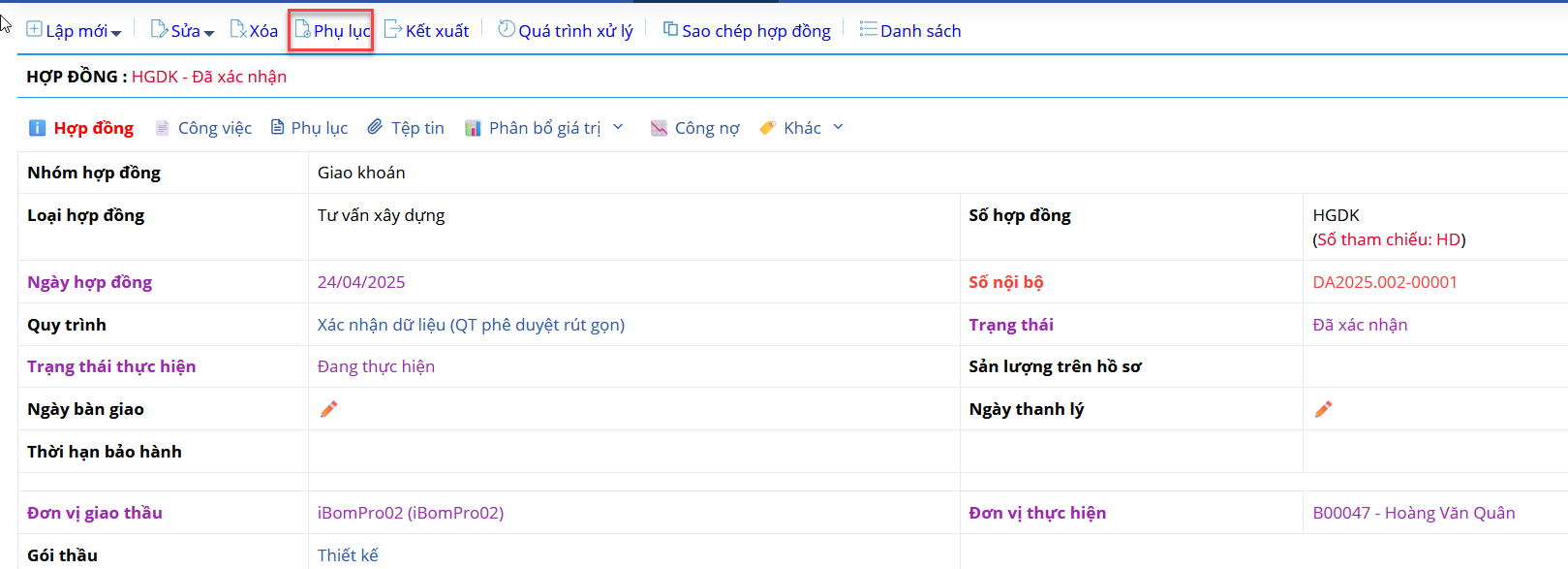

ớc 2: Chọn hợp đồng cần lập phụ lục

ớc 3: Chọn "lập phụ lục" (Lưu ý: chỉ những Hợp đng đã được phê duyệt hoàn thành thì mới có nút lập Phụ lục, hợp đồng soạn thảo không có nút lập phụ lục)

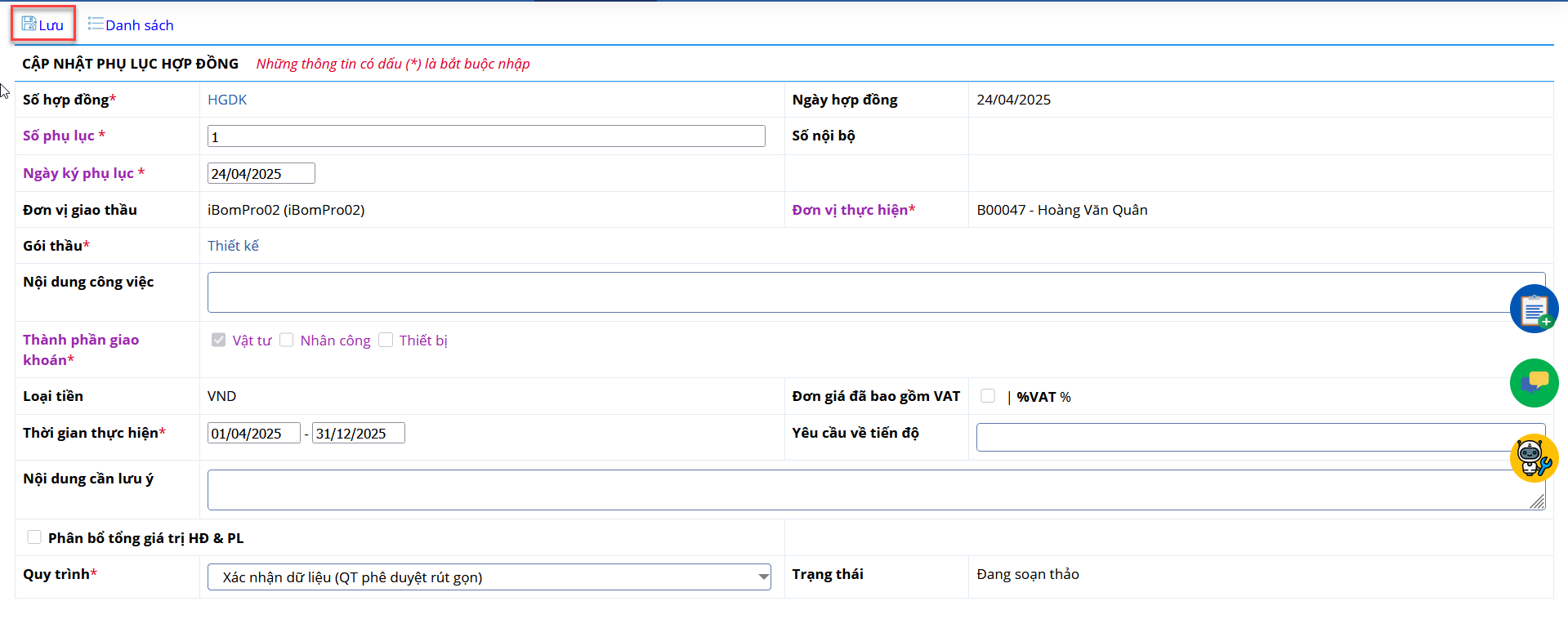

ớc 4: Nhập đy đủ thông tin của phụ lục > bấm  (Lưu)

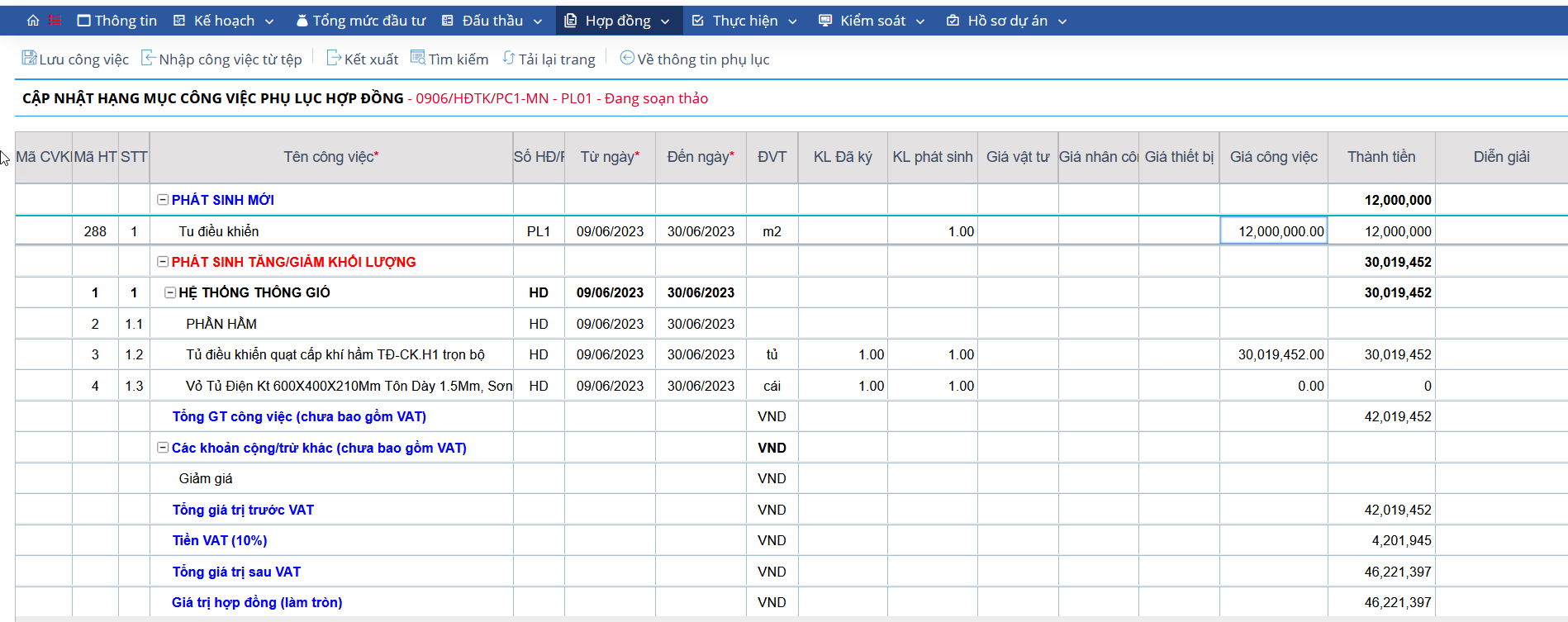

ớc 5: Nhập hạng mục công việc cho phụ lục

Trường hợp 1: Phát sinh tăng giảm khối lượng công việc trên hợp đồng

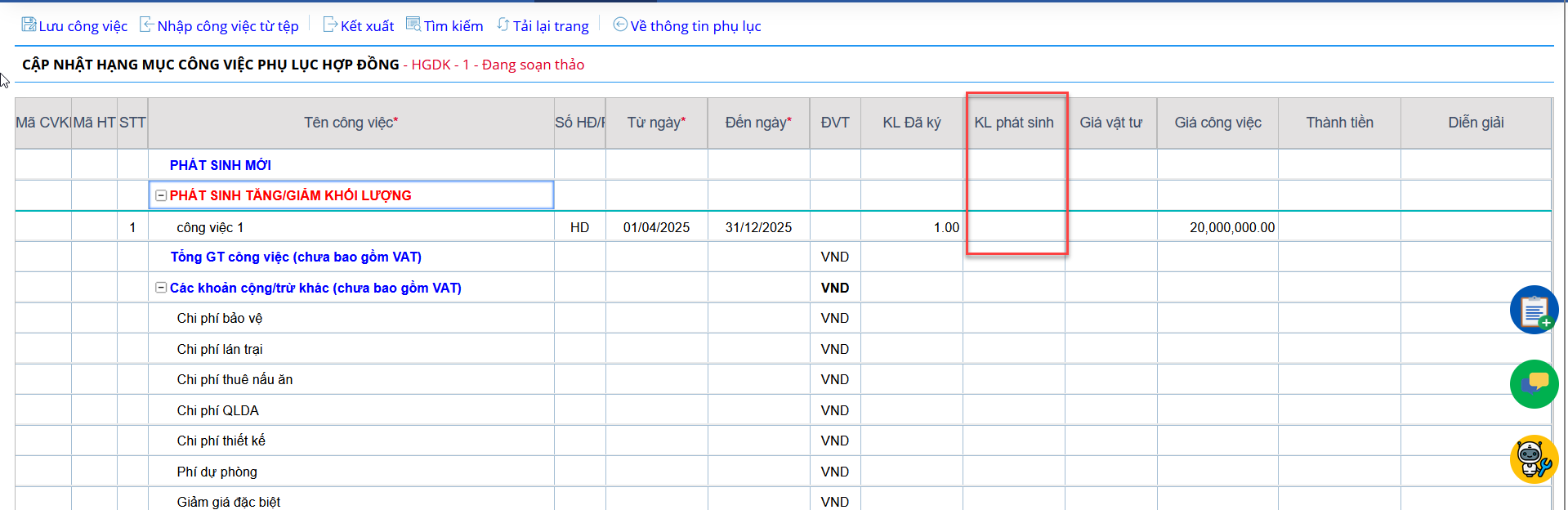

- Ở màn hình hạng mục công việc > chuột phải vào dòng PHÁT SINH TĂNG/GIẢM KHỐI LƯỢNG > chọn Thêm công việc đã ký từ hợp đồng

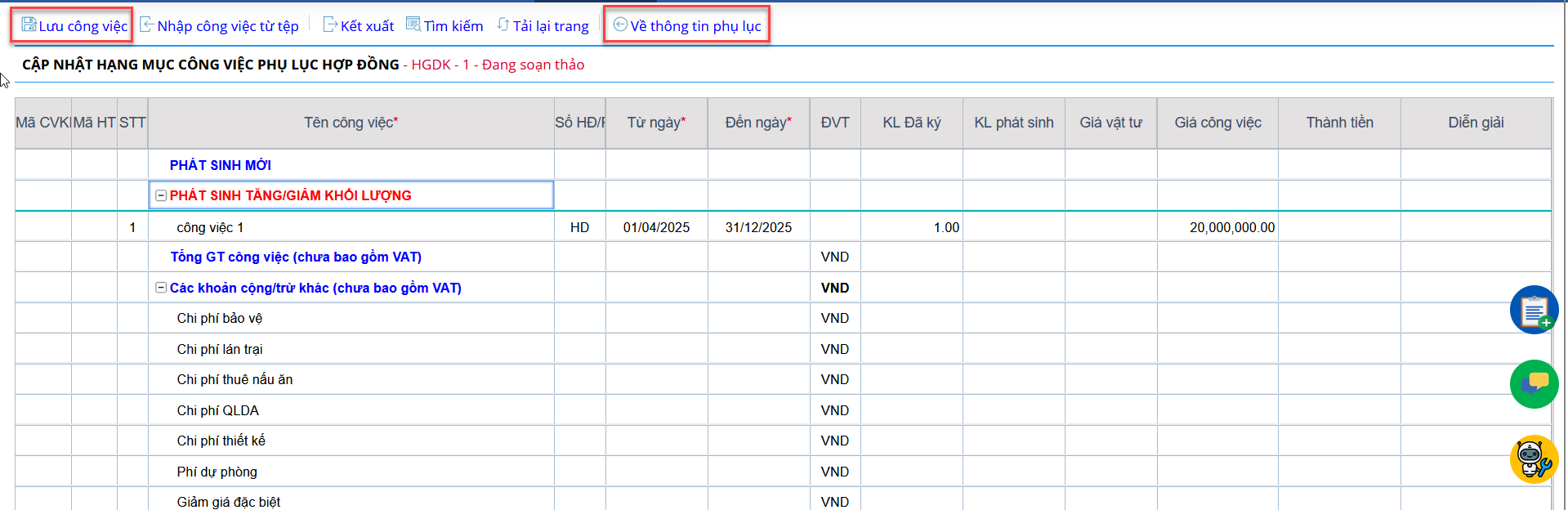

- Tích chọn các công việc trên hợp đng có phát sinh tăng/giảm khối lượng > Bấm xác nhận

- Nhập khối lượng phát sinh tăng/giảm cho công việc. Khi nhập khối lượng phát sinh, hệ thống sẽ tự đng tính theo đơn giá đã nhập trên hợp đng để tính ra giá trị Phụ lục

Trường hợp 2: Phát sinh công việc mới trên phụ lục

Cách 1: Nhập thủ công

- Tại màn hình Hạng mục công việc > click chuột phải vào dòng PHÁT SINH MỚI > chọn Thêm công việc

- Nhập nội dung công việc, khối lượng, giá công việc,.. tại dòng công việc mới tạo

Cách 2: Import

- Chọn "Nhập từ tệp"

- Tại cửa sổ pop-up hiển thị:

+ Bấm choose file > chọn tệp cần import > chọn bảng mã và bấm (tải lên)

+ Chọn sheet cần import > bấm hiển thị

+ Chọn các trưng thông tin tương ứng cần import > bấm xác nhận

- Bấm "Lưu công việc"

ớc 5: Chọn "Về thông tin hợp đồng" > Kiểm tra lại thông tin rồi chọn biểu tượng (Xử lý) để xử lý hợp đồng theo quy trình của doanh nghiệp, sau khi được duyệt thì hợp đồng mới có hiệu lực

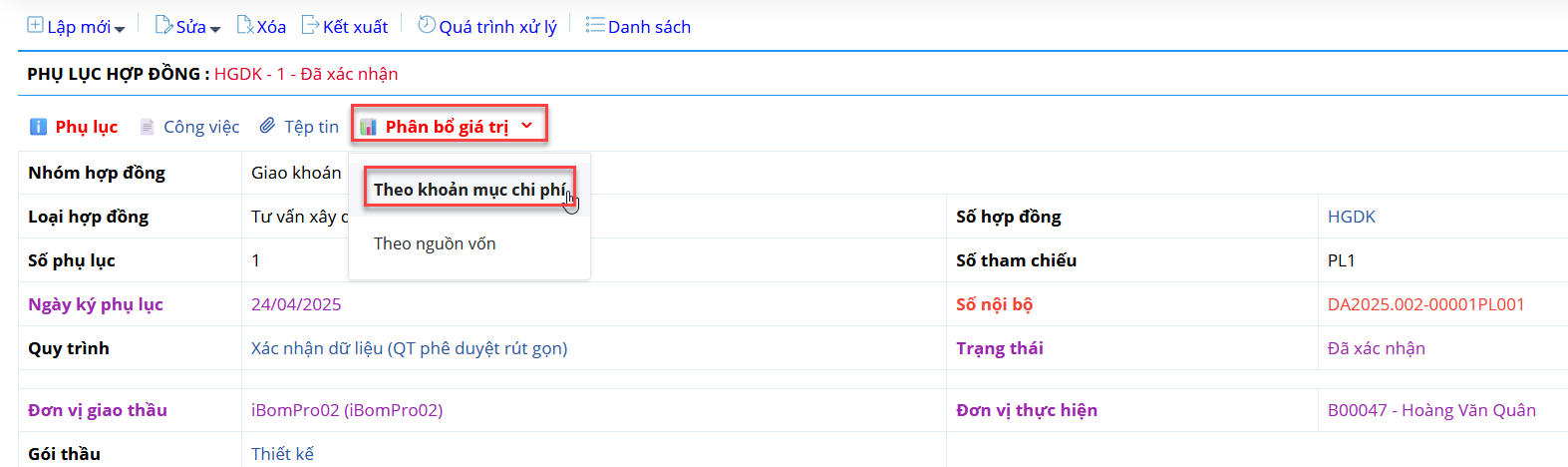

2.2. Phân bổ nguồn vốn phụ lục hợp đồng

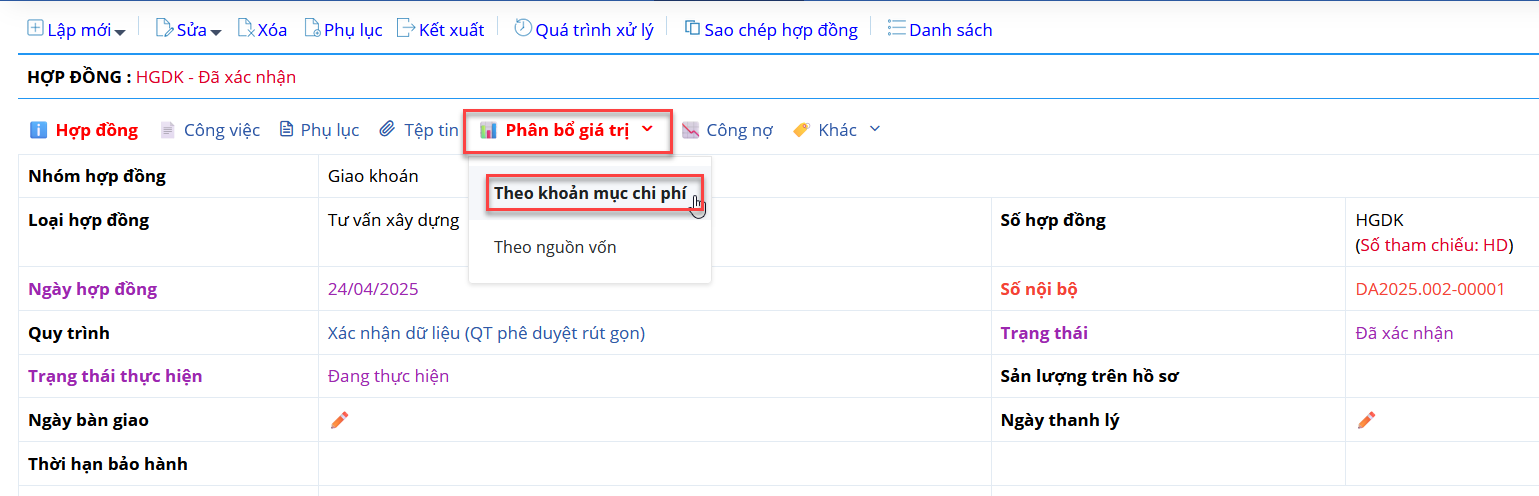

ớc 1: Mở 1 dự án > chọn chức năng "Hp đồng" > "Hợp đồng" > chọn 1 hợp đng đã được duyệt cần phân bổ nguồn vốn > chọn t "Phân bổ" > "Nguồn vốn"

ớc 2: Cập nhật lại giá trị nguồn vốn nếu có


ớc 3: Nhập thông tin nguồn vốn phân bổ:

- Gói thầu: chọn gói thầu phân bổ nguồn vốn, trường hợp chưa xác đnh được gói thầu > chọn "Gói thầu chưa xác định"

- Chi phí: chọn chi phí phân bổ nguồn vốn

- Nguồn vốn: Nhập giá trị cho các nguồn vốn tương ứng

ớc 4: Bấm "Lưu"

ớc 5: Bấm "Xác nhận" để hoàn thành

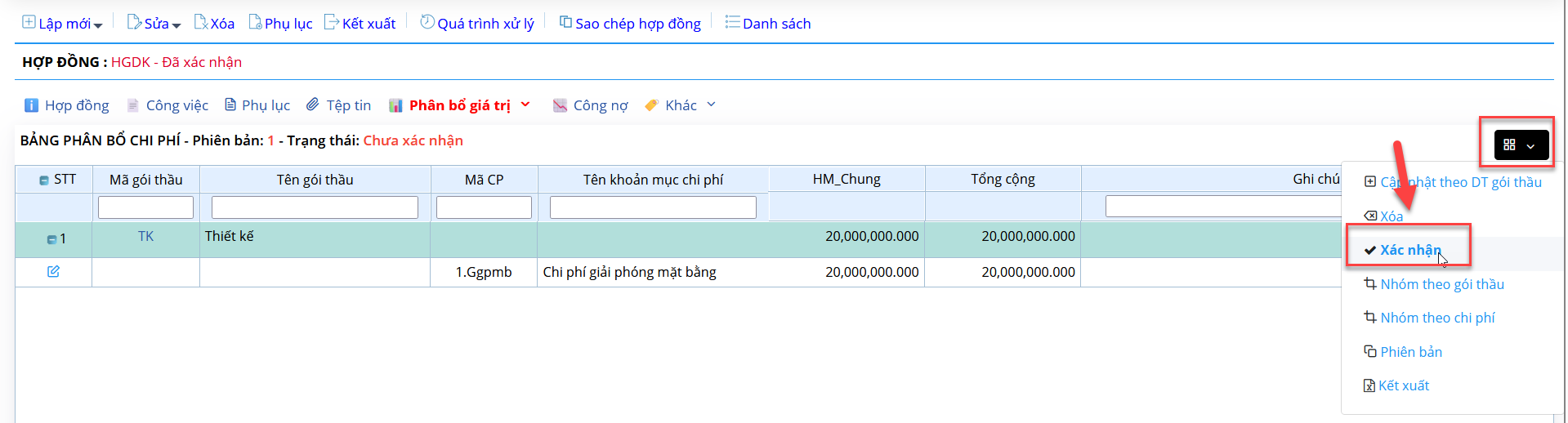

3. Phân bổ chi phí

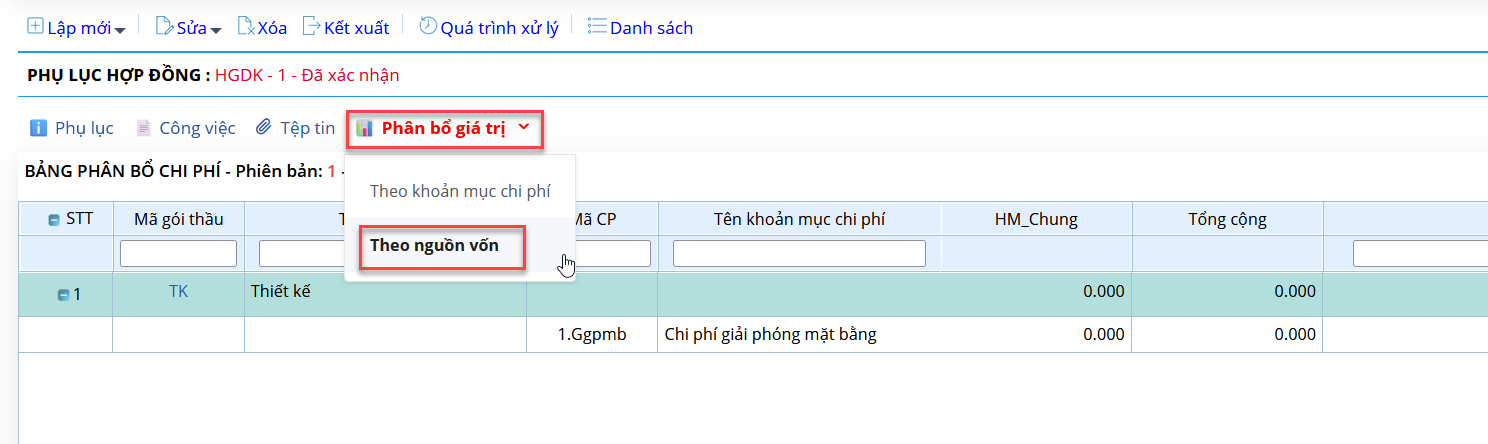

ớc 1: Mở 1 dự án > chọn chức năng "Hp đồng" > "Hợp đồng" > chọn 1 hợp đng đã được duyệt cần phân bổ chi phí > chọn t "Phân bổ" > "Chi phí"

ớc 2: Hệ thống view theo danh mục gói thầu

Click vào sửa nếu muốn thay đổi giá trị

ớc 3: Sau khi phân bổ xong giá trị cho các gói thầu > Bấm "Xác nhận" hoàn thành bảng phân bổ

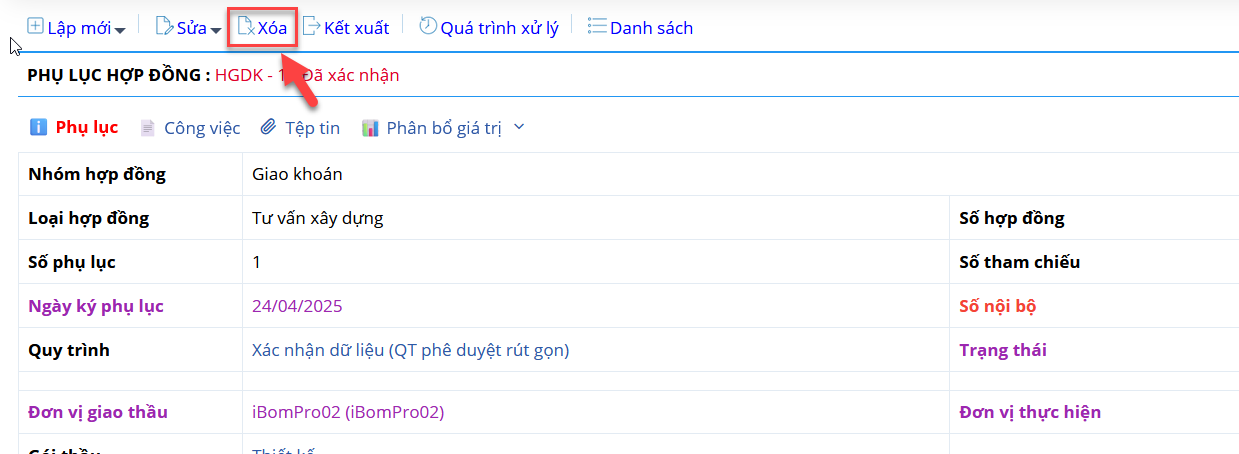

4. Xóa phụ lục hợp đồng

ớc 1: ớc 1: Mở 1 dự án > chọn chức năng "Hp đồng" > "Hợp đồng" > Chọn mở hợp đồng cần xóa phụ lục > chọn t "Phụ lục"

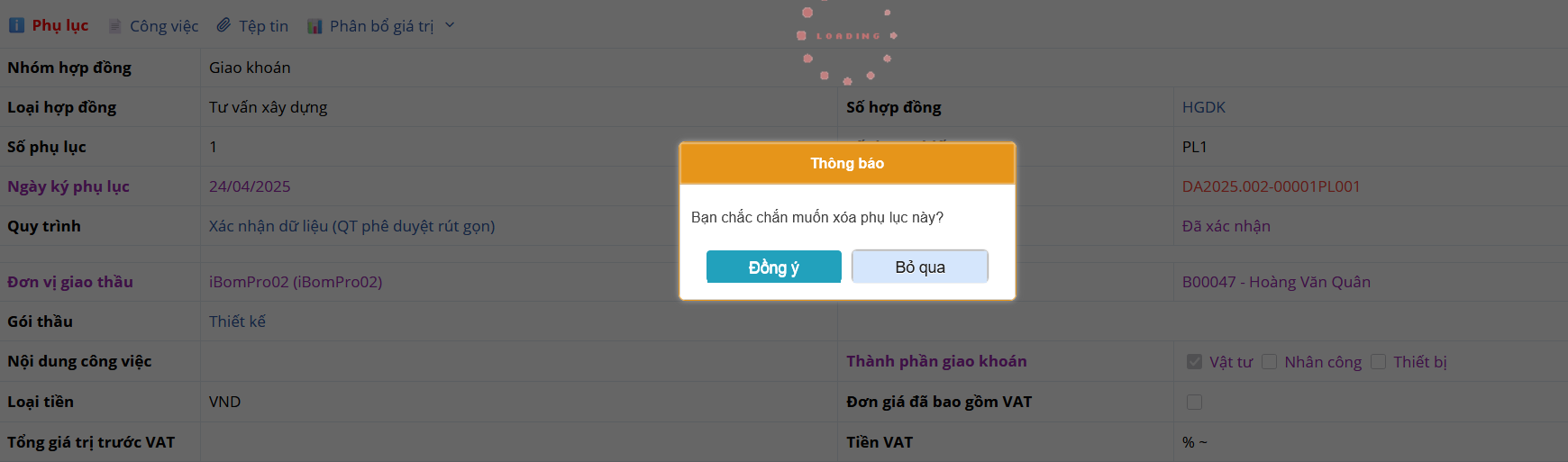

ớc 2: Chọn mở phụ lục cần xóa > Bấm "xóa"

ớc 3: Tại pop-up thông báo chọn "đồng ý"
